Quy trình lắp đặt hệ thống bơm nhiệt Heat pump chi tiết từ A-Z

31/05/2025

Lượt xem: 16

Lắp đặt một hệ thống bơm nhiệt là một quy trình phức tạp, không đơn thuần là tháo rời thiết bị cũ, thay thế bằng thiết bị mới và đấu nối lại dây điện. Đặc biệt với các hệ thống bơm nhiệt CO₂ (R744) hiệu suất cao – như các dòng sản phẩm đến từ thương hiệu Enerblue – quy trình lắp đặt đòi hỏi kỹ thuật cao, kiến thức chuyên sâu và sự phối hợp đồng bộ từ khâu khảo sát cho đến vận hành. Thực tế đáng lo ngại là nhiều đơn vị thi công chưa nắm vững đầy đủ các bước kỹ thuật cần thiết để triển khai một hệ thống bơm nhiệt đúng chuẩn. Việc bỏ qua những chi tiết quan trọng có thể khiến hệ thống hoạt động "tạm được", nhưng hậu quả là chi phí năng lượng tăng cao trong suốt vòng đời thiết bị, hiệu suất giảm sút, tuổi thọ hệ thống rút ngắn, và thường xuyên gặp lỗi kỹ thuật.

Theo thống kê, có tới 90% hệ thống HVAC (bao gồm bơm nhiệt) bị lắp đặt sai tiêu chuẩn kỹ thuật. Điều này đồng nghĩa với việc rất có khả năng hệ thống của bạn bị chọn sai công suất hoặc lắp đặt không tối ưu.

Trong bài viết này, chúng tôi sẽ cùng bạn đi qua toàn bộ quy trình lắp đặt bơm nhiệt từ đầu đến cuối, giúp bạn hiểu rõ từng bước trong quá trình thi công một hệ thống bơm nhiệt CO₂ trung tâm – từ khảo sát công trình, lựa chọn thiết bị, thi công đến vận hành thử và bảo trì định kỳ. Qua đó, bạn sẽ có cơ sở để lựa chọn một nhà thầu hoặc nhà cung cấp bơm nhiệt chuyên nghiệp, đảm bảo thiết bị hoạt động hiệu quả, bền bỉ và tiết kiệm năng lượng lâu dài.

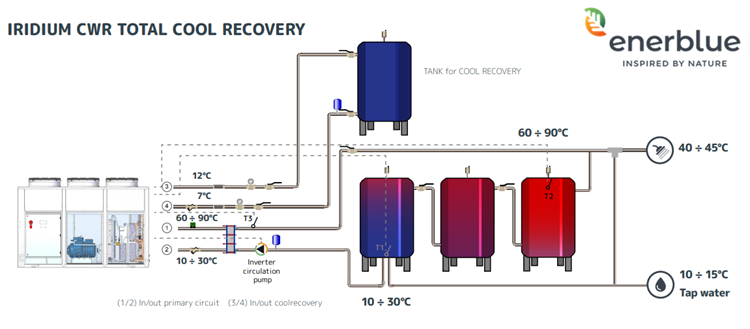

Sơ đồ lắp đặt bơm nhiệt CO2 IRIDIUM với bộ thu hồi lạnh
Sơ đồ mô phỏng lắp đặt bơm nhiệt CO2 IRIDIUM với bộ thu hồi lạnh

Lưu ý: Đây không phải là hướng dẫn tự lắp đặt (DIY). Việc triển khai hệ thống bơm nhiệt CO₂ đòi hỏi đội ngũ kỹ thuật viên có chuyên môn và chứng chỉ phù hợp. Khi bạn nắm rõ quy trình, bạn sẽ thấy rõ lý do vì sao công việc này cần được thực hiện bởi các chuyên gia.

1. Khảo sát và tư vấn lựa chọn hệ thống bơm nhiệt: Bước khởi đầu quan trọng

Trước khi tiến hành thi công, bước đầu tiên và cực kỳ quan trọng là khảo sát và tư vấn kỹ thuật chính xác. Tại giai đoạn này, bạn sẽ làm việc với các chuyên viên kỹ thuật hoặc tư vấn hệ thống HVAC. Điều cần lưu ý là: đừng để những lời chào mời hấp dẫn hay bảng báo giá "có vẻ hời" khiến bạn lựa chọn một hệ thống không phù hợp với nhu cầu thực tế.

Một đơn vị tư vấn lắp đặt chuyên nghiệp sẽ luôn bắt đầu bằng phương pháp đánh giá chuyên sâu để lựa chọn đúng công suất bơm nhiệt. Nhiều người vẫn có thói quen chỉ dựa vào diện tích sàn (m²) để chọn thiết bị, tuy nhiên, đây là cách làm lỗi thời và không chính xác.

Một số yếu tố sẽ được phân tích như:

  • Độ dày và chất lượng vật liệu cách nhiệt;
  • Số lượng, kích thước và hướng các cửa sổ;
  • Loại và số lượng cửa ra vào;
  • Tổng diện tích sàn và chiều cao trần;
  • Số người sinh sống hoặc sử dụng công trình;
  • Khu vực nào cần làm nóng/làm mát nhưng không có hệ thống ống dẫn khí (duct);
  • Có tầng hầm hay móng nổi;
  • Diện tích tầng trên không gian hở hoặc tầng hầm;
  • Và nhiều yếu tố vi khí hậu khác (hướng nhà, điều kiện thông gió, v.v...).

Việc đánh giá sai hoặc thiếu các thông số này sẽ dẫn đến lựa chọn bơm nhiệt sai công suất – hệ quả là: hiệu suất không tối ưu, tiêu hao điện năng nhiều hơn, không đáp ứng được nhu cầu sử dụng thực tế và giảm tuổi thọ thiết bị.

Ứng dụng thực tế của hệ thống bơm nhiệt CO2
Công nghệ bơm nhiệt CO₂ (R744) Enerblue có khả năng đáp ứng đa dạng nhu cầu sử dụng nước nóng

2. Ngày thi công lắp đặt bơm nhiệt

Sau khi thiết bị đã được lựa chọn và hệ thống thiết kế được phê duyệt, đơn vị thi công sẽ ấn định ngày lắp đặt. Trước ngày lắp, khách hàng thường sẽ nhận được thông báo qua điện thoại hoặc tin nhắn để xác nhận thời gian và chuẩn bị tiếp nhận đội thi công.

Một đơn vị lắp đặt chuyên nghiệp và uy tín có thể gửi trước thông tin nhận diện đội ngũ kỹ thuật viên (họ tên, ảnh và đơn vị phụ trách). Điều này giúp tăng mức độ tin cậy và sự an tâm cho khách hàng, đặc biệt với các công trình dân dụng hoặc nhà ở riêng.

Khi đội ngũ thi công đến công trình, kỹ thuật trưởng sẽ tiến hành trao đổi lại với chủ đầu tư hoặc đơn vị giám sát về các thông tin trong "hồ sơ công việc", bao gồm:

  • Thông tin chi tiết về thiết bị bơm nhiệt CO₂ Enerblue sẽ được lắp;
  • Các phụ kiện đi kèm (bình bảo ôn, bộ điều khiển, van chống giật, cảm biến nhiệt, v.v...);
  • Các yêu cầu kỹ thuật hoặc ghi chú đặc biệt từ giai đoạn khảo sát.

Trong lúc trao đổi, các thành viên khác trong nhóm thi công sẽ chuẩn bị hiện trường, gồm: trải bảo vệ sàn, đưa thiết bị và dụng cụ vào khu vực lắp đặt, kiểm tra điểm đấu nối điện, nước và không gian lắp thiết bị đảm bảo an toàn và thuận tiện.

3. Tháo dỡ hệ thống bơm nhiệt cũ (nếu có)

Nếu công trình đã có sẵn hệ thống bơm nhiệt hoặc thiết bị làm nóng nước cũ, bước tiếp theo là tiến hành tháo dỡ chúng để chuẩn bị cho việc lắp đặt hệ thống mới.

Một trong những yếu tố quan trọng nhất là xử lý chất môi chất lạnh (gas lạnh) đang còn bên trong thiết bị cũ. Theo tiêu chuẩn quốc tế và các hướng dẫn về bảo vệ môi trường, tuyệt đối không được xả thẳng môi chất lạnh ra ngoài không khí vì điều này gây ô nhiễm nghiêm trọng.

Thay vào đó, kỹ thuật viên sẽ sử dụng thiết bị chuyên dụng gọi là máy thu hồi gas kết hợp với bình thu hồi để rút toàn bộ gas từ hệ thống cũ một cách an toàn và đúng quy định.

Sau khi gas được xử lý, đội kỹ thuật sẽ ngắt kết nối toàn bộ hệ thống điện đang cấp cho thiết bị cũ. Thông thường, dây dẫn điện tới bơm nhiệt được đặt trong ống ruột gà mềm gọi là “whip”, đi từ hộp ngắt điện (disconnect box) đến máy. Các đơn vị thi công chuyên nghiệp thường thay mới hoàn toàn cả whip và hộp ngắt để đảm bảo độ an toàn cao nhất cho hệ thống mới.

Trong trường hợp hệ thống cũ không có hộp ngắt điện, đội thi công sẽ bổ sung hộp ngắt mới theo đúng tiêu chuẩn an toàn điện hiện hành.

Sau khi đã ngắt toàn bộ kết nối và xử lý môi chất lạnh, thiết bị cũ sẽ được tháo dỡ ra khỏi vị trí, sẵn sàng cho quá trình lắp đặt bơm nhiệt Enerblue CO₂ mới.

4. Chuẩn bị khu vực lắp đặt

Trước khi đặt thiết bị bơm nhiệt Enerblue CO₂ mới vào vị trí, khu vực lắp đặt cần được chuẩn bị kỹ lưỡng để đảm bảo thiết bị hoạt động ổn định và bền lâu theo thời gian.

Thông thường, nếu bạn đang thay thế một thiết bị cũ, phần nền móng (bệ đỡ) của thiết bị cũ sẽ không còn phù hợp, và cần phải được thay mới. Việc này bao gồm:

  • San phẳng mặt bằng: Kỹ thuật viên sẽ kiểm tra và điều chỉnh lại nền bằng cát hoặc đá dăm, giúp khu vực lắp đặt bền vững và thoát nước tốt.
  • Đặt đế mới (pad): Thay vì dùng đế bê tông truyền thống dễ xuống cấp, hiện nay các đơn vị chuyên nghiệp sử dụng đế composite chuyên dụng. Đây là loại vật liệu chịu lực, bền bỉ với thời tiết, phù hợp cho lắp đặt ngoài trời và có tuổi thọ tương đương với thiết bị.

Một lưu ý quan trọng với bơm nhiệt là phải được nâng lên cao hơn mặt đất. Điều này giúp:

  • Tránh hiện tượng ngập úng hoặc đóng băng dàn trao đổi nhiệt ngoài trời vào mùa lạnh (đặc biệt tại các khu vực miền Bắc có sương giá).
  • Tăng khả năng thoát nước do hiện tượng ngưng tụ hoặc xả băng trong chu trình rã đông.

Tại Việt Nam, tùy theo vị trí lắp đặt (sân thượng, mái, sân vườn…), kỹ thuật viên sẽ quyết định độ cao chân kê phù hợp, thường từ 15–30 cm để đảm bảo thông thoáng và dễ bảo trì. Đặc biệt với dòng bơm nhiệt CO₂ áp suất cao như Enerblue, việc đảm bảo độ vững chắc và ổn định của phần nền là rất quan trọng.

5. Tháo dỡ và thay thế dàn trao đổi nhiệt trong nhà (Indoor Coil)

Bên cạnh dàn trao đổi nhiệt ngoài trời, dàn bay hơi trong nhà (indoor evaporator coil) là phần còn lại cấu thành nên hệ thống bơm nhiệt. Tại các hệ thống trung tâm sử dụng bơm nhiệt CO₂ như của Enerblue, dàn này thường được tích hợp trong khu vực kỹ thuật (phòng máy) và kết nối trực tiếp với hệ thống nước nóng trung tâm.

a. Vị trí và cấu trúc

Tùy vào thiết kế hệ thống, dàn trao đổi nhiệt có thể được đặt trên hoặc dưới cụm gia nhiệt trung tâm, đôi khi nằm gần bình tích nhiệt. Đây cũng là đầu mối kết nối với hệ thống ống đồng môi chất lạnh nối tới thiết bị ngoài trời.

Các loại dàn trao đổi nhiệt trong nhà có thể chia làm hai loại:

  • Cased coil (dàn có vỏ cách nhiệt): Là lựa chọn phổ biến, dễ lắp đặt, bảo trì hơn. Loại này đi kèm với vỏ thép và vật liệu cách nhiệt, được thiết kế để đặt trực tiếp lên khung đỡ mà không cần gia công thêm.
  • Uncased coil (dàn trần không vỏ): Linh hoạt hơn về kích thước, nhưng đòi hỏi kỹ thuật viên có tay nghề để chế tạo lớp vỏ và kết nối hệ thống ống gió.

Tại Việt Nam, với các công trình khách sạn, bệnh viện, nhà máy hoặc tòa nhà thương mại, việc lựa chọn loại dàn coil sẽ phụ thuộc vào diện tích phòng kỹ thuật, thiết kế ống dẫn nước nóng, và yêu cầu vận hành thực tế.

b. Tháo đường ống và lắp đặt mới

Trước khi thay dàn coil, kỹ thuật viên sẽ tiến hành:

  • Ngắt kết nối và tháo rời đường ống môi chất lạnh (ống đồng) giữa thiết bị ngoài trời và trong nhà.
  • Tháo plenum (ống gió kim loại) nếu có, để chuẩn bị kết nối với coil mới.
  • Lắp coil mới, đảm bảo các bề mặt tiếp xúc được cách nhiệt tốt và kín khít để tránh thất thoát nhiệt.

Việc lựa chọn và lắp đặt đúng loại dàn trao đổi nhiệt là cực kỳ quan trọng để đảm bảo hiệu suất COP cao của hệ thống bơm nhiệt CO₂ Enerblue, đồng thời giúp hệ thống vận hành ổn định, tiết kiệm năng lượng và dễ bảo trì.

Giải pháp bơm nhiệt CO2 Enerblue
Bơm nhiệt CO₂ Enerblue sử dụng máy nén piston bán kín, vận hành bền bỉ, thân thiện với môi trường

6. Lắp đặt đường ống dẫn môi chất lạnh và hệ thống dây điều khiển

Sau khi tháo dỡ dàn trao đổi nhiệt trong nhà và ngoài trời, bước tiếp theo là lắp đặt bộ ống dẫn môi chất lạnh (line set) mới, đảm bảo phù hợp với hệ thống bơm nhiệt CO₂ có áp suất cao đặc trưng như của Enerblue.

a. Đường ống môi chất lạnh (Line Set)

Bộ ống đồng dẫn môi chất lạnh thường bao gồm hai ống:

  • Ống lớn gọi là ống hút (suction line) – dẫn khí CO₂ đã hóa hơi về dàn ngoài trời.
  • Ống nhỏ gọi là ống lỏng (liquid line) – dẫn môi chất CO₂ hóa lỏng từ ngoài trời vào dàn trao đổi trong nhà.

Với hệ thống sử dụng CO₂ (R744), các line set cần đáp ứng yêu cầu áp suất làm việc rất cao (trên 100 bar), do đó loại vật liệu sử dụng cho ống đồng, van, mối hàn và phụ kiện phải được thiết kế chuyên biệt cho CO₂ – thường là ống đồng loại dày chịu áp suất hoặc ống thép không gỉ chuyên dụng.

Các đầu ống sẽ được bẻ và nối định hình chính xác tới các van dịch vụ trên dàn nóng và dàn lạnh. Sau đó, kỹ thuật viên sẽ thực hiện hàn bạc (brazing) – một kỹ thuật hàn ở nhiệt độ cao (~650°C đến 900°C) bằng que hàn hợp kim chứa bạc – để đảm bảo kết nối kín khí, không rò rỉ môi chất.

b. Hệ thống dây điều khiển

Song song với việc lắp ống đồng, kỹ thuật viên sẽ kéo và đấu nối:

  • Dây tín hiệu điều khiển áp thấp (low-voltage wire) từ bộ điều khiển trung tâm hoặc thermostat tới dàn ngoài trời.
  • Dây kết nối cảm biến nhiệt độ ngoài trời, giúp bơm nhiệt nhận biết điều kiện môi trường để kích hoạt van đảo chiều (reversing valve) trong hệ thống đảo chiều (heating ↔ cooling).
  • Dây tín hiệu phụ để ngắt bơm nhiệt và chuyển sang điện trở gia nhiệt (back-up heater) nếu được cấu hình trong thiết kế hệ thống – thường dùng trong các ngày mùa đông cực lạnh.

Tại các công trình thương mại hoặc dân dụng cao cấp, các dây tín hiệu thường được tích hợp sẵn trong hệ thống BMS (Building Management System) hoặc hệ thống điều khiển thông minh, hỗ trợ người dùng giám sát và tối ưu vận hành từ xa.

Hệ thống giám sát và vận hành bơm nhiệt Co2 từ xa
Hệ thống giám sát và vận hành bơm nhiệt CO₂ của Enerblue từ xa với tùy chọn Bacnet IP - MS/TP

7. Lắp đặt dây điện cao áp và dây điều khiển thấp áp

Để hệ thống bơm nhiệt CO₂ vận hành ổn định và hiệu quả, kỹ thuật viên cần tiến hành đấu nối đầy đủ cả hai hệ thống điện: dây điện công suất cao (high-voltage) và dây điều khiển tín hiệu thấp áp (low-voltage).

a. Kết nối dây điện cao áp (High-voltage)

Nguồn điện cấp cho bơm nhiệt sẽ được lấy từ tủ điện tổng của ngôi nhà hoặc tòa nhà, sau đó đi qua một thiết bị ngắt điện an toàn gọi là hộp ngắt kết nối (service disconnect box).

  • Hộp disconnect mới sẽ được lắp cố định lên tường ngoài, sử dụng ốc vít phù hợp với từng loại bề mặt như bê tông, tường gạch hoặc khung kim loại.
  • Dây dẫn điện sẽ được luồn qua ống luồn chuyên dụng để đảm bảo cách điện và chống nước, đặc biệt quan trọng với hệ thống lắp ngoài trời tại Việt Nam vốn có độ ẩm cao và mưa nhiều.

b. Kết nối dây điều khiển thấp áp (Low-voltage)

Hệ thống dây điều khiển có vai trò gửi tín hiệu từ bộ điều khiển trung tâm (hoặc thermostat) đến thiết bị nén ngoài trời (condenser) để bơm nhiệt hoạt động chính xác theo yêu cầu nhiệt độ và độ ẩm bên trong nhà.

  • Dây điều khiển sẽ được kết nối vào board mạch điều khiển trong thiết bị Enerblue theo sơ đồ hướng dẫn từ nhà sản xuất.
  • Việc đấu nối đúng vị trí và đúng cực là rất quan trọng để đảm bảo van đảo chiều, cảm biến nhiệt độ và dàn gia nhiệt dự phòng hoạt động đồng bộ.

c. Cấu hình nhiệt độ chuyển chế độ và chế độ xả băng (defrost)

Đối với khí hậu tại các vùng lạnh ở miền Bắc Việt Nam (như Sapa, Lào Cai, Hà Giang...), hệ thống Enerblue có thể được lập trình với các giới hạn nhiệt độ cụ thể:

  • Khi nhiệt độ ngoài trời xuống dưới 2 – 5°C, hệ thống sẽ tự động chuyển sang sử dụng dàn gia nhiệt điện trở (back-up heater).
  • Bộ điều khiển phải được thiết lập để kích hoạt chế độ xả băng (defrost mode) đúng thời điểm, tránh hiện tượng đóng băng dàn trao đổi nhiệt ngoài trời – điều rất dễ xảy ra với bơm nhiệt không có chức năng xả băng chủ động.

Tùy theo cấu hình hệ thống tại từng công trình, các kỹ thuật viên có thể thiết lập các chế độ hoạt động khác nhau qua bộ điều khiển Enerblue tích hợp hoặc kết nối với hệ thống BMS/Smart Home, giúp tối ưu hóa hiệu suất và tuổi thọ thiết bị.

8. Kiểm tra vận hành hệ thống bơm nhiệt (Commissioning)

Sau khi toàn bộ hệ thống bơm nhiệt CO₂ của Enerblue được lắp đặt hoàn chỉnh, quá trình kiểm tra vận hành (commissioning) là bước bắt buộc để đảm bảo hệ thống hoạt động đúng thiết kế, an toàn và đạt hiệu suất cao nhất.

a. Khởi động hệ thống

Hệ thống sẽ được cấp nguồn và cho chạy thử từ 15 đến 20 phút liên tục, nhằm đảm bảo môi chất CO₂ lưu thông ổn định trong toàn bộ đường ống và dàn trao đổi nhiệt. Đây là giai đoạn “làm nóng” hệ thống trước khi bước vào các bước kiểm tra chi tiết.

b. Quy trình kiểm tra đầy đủ

Khác với điều hòa không khí thông thường, bơm nhiệt CO₂ cần kiểm tra toàn bộ các chế độ vận hành:

  • Chế độ sưởi (heating mode)
  • Chế độ làm mát (cooling mode) nếu có
  • Chế độ xả băng (defrost)
  • Chế độ gia nhiệt dự phòng (emergency heat)

Thời gian kiểm tra và hiệu chỉnh có thể kéo dài từ 45 phút đến hơn 2 tiếng, tùy theo cấu hình và điều kiện thực tế. Các bước này không thể bỏ qua, bởi:

  • Đây là điều kiện bắt buộc để được bảo hành chính hãng từ Enerblue.
  • Giúp phát hiện sớm các lỗi kỹ thuật tiềm ẩn do lắp đặt sai hoặc điều chỉnh chưa tối ưu.
  • Đảm bảo hệ thống đạt hiệu suất COP tối ưu như thiết kế.

c. Các hạng mục cần được kiểm tra

Một kỹ thuật viên chuyên nghiệp sẽ tiến hành các bước sau trong quá trình commissioning:

  • Kiểm tra hoạt động của bộ điều khiển / thermostat
  • Xác minh trình tự vận hành (sequence of operation) đúng chuẩn
  • Đo áp suất vận hành, lưu lượng môi chất, dòng điện tiêu thụ và nhiệt độ đầu vào / đầu ra
  • Kiểm tra tín hiệu từ cảm biến ngoài trời và tính năng điều khiển thông minh (nếu có)
  • Kiểm tra hệ thống an toàn áp suất cao đặc thù của CO₂ – do loại môi chất này hoạt động ở áp suất gấp nhiều lần các loại môi chất truyền thống như R410A hay R32

d. Yêu cầu thiết bị và trình độ chuyên môn

Do hệ thống bơm nhiệt CO₂ Enerblue vận hành ở áp suất rất cao (trên 90 bar), quá trình commissioning yêu cầu dụng cụ chuyên dụng và kỹ thuật viên được đào tạo bài bản. PGTECH – đơn vị phân phối chính thức của Enerblue tại Việt Nam – cung cấp các đội ngũ kỹ sư đã được đào tạo trực tiếp bởi nhà sản xuất, đảm bảo thực hiện đúng chuẩn từng bước.

Dự án tham khảo bơm nhiệt CO2 Enerblue
PGTECH – đơn vị phân phối chính thức của Enerblue tại Việt Nam

9. Dọn dẹp và bàn giao hệ thống sau lắp đặt

Sau khi hệ thống bơm nhiệt CO₂ đã được vận hành thử và kiểm tra thành công, bước cuối cùng trong quy trình là dọn dẹp, vệ sinh khu vực thi công và hướng dẫn bàn giao cho khách hàng.

a. Dọn dẹp sạch sẽ khu vực thi công

Một đơn vị chuyên nghiệp sẽ đảm bảo:

  • Toàn bộ vật tư dư thừa, thiết bị cũ và rác thải trong quá trình thi công sẽ được thu gom và mang ra khỏi công trình.
  • Lớp bảo vệ sàn nhà, thảm hoặc vải trải lối đi được cuộn lại cuối cùng, giữ cho bụi bẩn, mảnh vụn không bị rơi ra sàn.
  • Khu vực làm việc được quét sạch sẽ, không để lại dấu vết thi công. Mọi thứ sẽ trở lại như tình trạng ban đầu trước khi thi công.

Điều này đặc biệt quan trọng trong môi trường dân cư, nơi yêu cầu về vệ sinh và sự gọn gàng được đặt lên hàng đầu.

b. Hướng dẫn và bàn giao cho chủ cơ sở

Trước khi rời khỏi công trình, kỹ thuật viên sẽ thực hiện một buổi hướng dẫn và bàn giao trực tiếp cho chủ cơ sở:

  • Tóm tắt các hạng mục đã thực hiện trong quá trình lắp đặt
  • Hướng dẫn chi tiết về:
    • Cách vận hành hệ thống
    • Chế độ bảo trì định kỳ và thời gian khuyến nghị
    • Các cảnh báo an toàn (đặc biệt với hệ thống CO₂ áp suất cao)
    • Chính sách bảo hành của Enerblue
  • Giới thiệu chi tiết về bộ điều khiển / thermostat: Cách chuyển đổi giữa chế độ sưởi thông thường và sưởi khẩn cấp (emergency heat) – chế độ sử dụng điện trở phụ trợ khi nhiệt độ ngoài trời quá thấp hoặc hệ thống đang xả băng.

Đây là bước giúp người dùng hiểu rõ và tự tin khi sử dụng hệ thống bơm nhiệt CO₂ Enerblue, đồng thời giảm rủi ro vận hành sai hoặc không đúng cách.

10. Thời gian lắp đặt hệ thống bơm nhiệt mất bao lâu?

Thông thường, một quy trình lắp đặt hoàn chỉnh hệ thống bơm nhiệt sẽ mất khoảng 8 tiếng trong ngày, bắt đầu từ buổi sáng và kết thúc vào cuối buổi chiều. Tuy nhiên, thời gian này có thể kéo dài hơn tùy thuộc vào một số yếu tố sau:

  • Điều kiện thời tiết bất lợi như mưa lớn hoặc nắng gắt có thể làm chậm tiến độ thi công ngoài trời.
  • Yêu cầu điều chỉnh hệ thống ống gió hiện hữu để phù hợp với thiết bị mới.
  • Phát sinh sự cố kỹ thuật về điện trong quá trình kết nối hệ thống.
  • Lắp đặt thêm các thiết bị phụ trợ, như cảm biến nhiệt độ, bộ điều khiển thông minh, hay tích hợp với hệ thống điều khiển trung tâm của tòa nhà.

Một đội ngũ kỹ thuật chuyên nghiệp sẽ có phương án xử lý nhanh chóng những tình huống này để đảm bảo tiến độ và chất lượng công trình.

Kết luận

Lắp đặt hệ thống bơm nhiệt không phải là một công việc đơn giản mà yêu cầu quy trình chuyên nghiệp, chuẩn xác từ khâu khảo sát đến chạy thử nghiệm hoàn chỉnh. Việc đảm bảo từng bước — từ lựa chọn đúng công suất, tháo dỡ hệ thống cũ, chuẩn bị vị trí lắp đặt, kết nối đường ống và điện, cho đến khâu commissioning và kiểm tra vận hành — sẽ ảnh hưởng trực tiếp đến hiệu suất, độ bền và mức tiết kiệm năng lượng của hệ thống.

Với các dòng sản phẩm bơm nhiệt CO₂ (R744) từ thương hiệu Enerblue (Italy), được PGTECH phân phối chính hãng tại Việt Nam, khách hàng có thể yên tâm về chất lượng sản phẩm châu Âu, công nghệ tiên tiến, và hiệu suất vượt trội — đặc biệt phù hợp với các hệ thống nước nóng trung tâm cho khách sạn, chung cư, khu nghỉ dưỡng và tòa nhà thương mại.

Chọn đúng thiết bị là một chuyện, nhưng chọn đúng đơn vị thi công chuyên nghiệp mới là yếu tố quyết định hệ thống có hoạt động ổn định, bền bỉ và tiết kiệm chi phí hay không. PGTECH tự hào là đơn vị cung cấp giải pháp trọn gói từ tư vấn, thiết kế, cung cấp thiết bị đến thi công và bảo trì hệ thống bơm nhiệt tiêu chuẩn quốc tế tại Việt Nam.



PGTECH GROUP LIMITED - Nhà phân phối các thiết bị, sản phẩm công nghiệp uy tín hàng đầu tại Việt Nam và các nước trong Khu Vực

Copyright © - Bản quyền bài viết thuộc về PGTECH Việt Nam

Ban Biên Tập Tin Tức: PGTECH

Kỹ sư: Tuấn Quang

PGTECH GROUP LIMITED

VPGDTầng 3, Tòa Nhà C14-CT1, Bắc Hà, Bộ Công An, Đường Tố Hữu, Nam Từ Liêm, HN.

 Địa Chỉ: PGTECH GROUP LIMITED số 12, Ngõ 28, Đường Tây Hồ,  Phường Quảng An, Quận Tây Hồ, TP. Hà Nội

Điện Thoại: 024-730235 88 - Hotline: 0962 875 986

Fax: 024-730235 89

Email: info@pgtech.com.vn;      sales@pgtech.com.vn

Website: www.pgtech.com.vn


Hotline Message Gmail Zalo
top
Thông báo
Đóng
